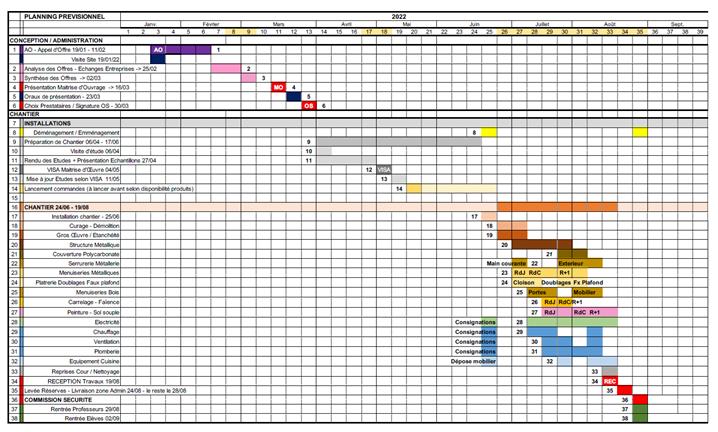

Est-ce que les travaux ont respecté parfaitement ce planning ? NON
Est-ce que l’école ouvrira bien le jeudi 1er septembre ? OUI

Il y a bien eu quelques ajustements :
la démolition des cloisons a fait prendre du retard dès le début du chantier… et compliqué nos relations avec nos voisins. Un bruit effrayant a duré plus de 15 jours. En effet, les cloisons du rez-de-jardin étaient en parpaings renforcés et l’enlèvement des fenêtres a lui aussi été très bruyant.
Pour permettre de rattraper le retard, la décision a été prise de reporter l’installation du préau aux vacances de la Toussaint.
Les entreprises ont mis les bouchées doubles, ont fait preuve d’adaptabilité et ont réussi ce marathon contre le temps.
A part ça, l’école est prête à accueillir vos enfants. Enfin presque… il y a juste quelques réaménagements et dépoussiérages à faire d’ici le 1er septembre !

Bonne fin de vacances et à très bientôt !

Cécile Mollier
